Leistungsstand-Auftragskontrolle

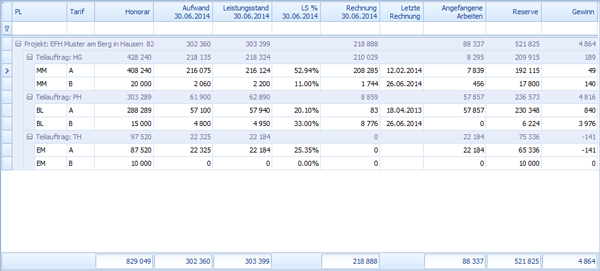

Stellt in einer Auswertung Leistungsstand-Perioden zusammen und vergleicht die gewählte Periode mit der Vorperiode. Die Auswertung wird aus dem Ribbonmenü Auswertung/Auftragskontrolle/Leistungsstand aufgerufen.
Vorgegebene Auswertungen
▪Leistungsstand
▪Vergleich Vorperiode
▪Auftragsübersicht
Die Auswertungen können sowohl für ein Projekt als auch über mehrere Projekte erfolgen.
Für die Ansicht und Ausgabe lässt sich der Inhalt filtern, sortieren und gruppieren. Gruppierte Spalten werden totalisiert.
Periode
Die Auswertung erfolgt immer für einen Leistungsstand. In der Periode stehen die Daten zwischen dem Anfangs- (Enddatum der vorderen Periode + 1 Tag) und Enddatum der gewählten Leistungsstand-Periode zur Verfügung.
▪Leistungsstand
Auswahl des auszuwertenden Leistungsstands
▪Aufwand bis
Definiert bis zu welchem Datum die Auswertung erfolgt.
Hinweis: Das Datum kann nur beim neusten Leistungsstand (aktuellster Leistungsstand, offen oder abgeschlossen) bestimmt werden. Bei älteren Leistungsständen erfolgt die Berechnung bis zum Enddatum des gewählten Leistungsstands.
Selektionen
▪Projekte (Mehrfachauswahl)
▪Projektstatus (Mehrfachauswahl)
▪Bereich (Mehrfachauswahl)
▪Abteilungen (Mehrfachauswahl)
▪Projektleiter (Mehrfachauswahl)
▪Bauherrschaft (einfache Auswahl)
▪Tarif (Mehrfachauswahl, ohne Tarif C)
Spalten
Allgemeine Spalten
▪Projektangaben, Teilauftrag
▪Bereich, Abteilung
▪Projektleiter, Projektleiterstellvertreter, Projektverantwortlicher, Kundenverantwortlicher
(Mitarbeiterkürzel oder Mitarbeitername)
▪Bauherrschaft
▪Honorar
▪Letzte Rechnung (Datum)
Spalten des vorherigen Leistungsstands
▪Leistungsstand, Aufwand, Rechnung (LsV)
Spalten des gewählten Leistungsstands
▪ Leistungsstand, Aufwand, Rechnung (LsA)
Spalten der Periode
▪Aufwand, Rechnung
▪Umsatz
gewählter Leistungsstand - vorheriger Leistungsstand
▪Erfolg
Umsatz - Aufwand
Spalten der Nachperiode
▪Leistungsstand (gewählter Leistungsstand + Aufwand der Nachperiode
▪Aufwand, Rechnung (Nachperiode)
Berechnungsspalten
▪Aufwand, Rechnung (Gesamt, bis Enddatum)
▪Angefangene Arbeiten
gemäss Berechnungsgrundlagen der Auftragskontrolle
▪Reserve
gemäss Berechnungsgrundlagen der Auftragskontrolle
▪Gewinn
gemäss Berechnungsgrundlagen der Auftragskontrolle
▪Arbeitsreserve
Honorar - gewählter Leistungsstand + Aufwand nach gewähltem Leistungsstand bis zum Enddatum
▪Guthaben
gewählter Leistungsstand + Aufwand nach gewähltem Leistungsstand bis zum Enddatum - Rechnungen bis Enddatum
▪Erfolg (Gesamt bis Enddatum)
gewählter Leistungsstand + Aufwand nach gewähltem Leistungsstand bis zum Enddatum - Aufwand bis Enddatum
