Elementnachkalkulation
Mit der Elementnachkalkulation erfolgt pro Projekt eine Rückführung der Kennwerte pro Buchung und Element. Es werden die vorgesehenen Bezüge, Mengen und Kosten (Kostenvoranschlag) den effektiv angefallenen Kosten (Abrechnung) gegenübergestellt und beurteilt.
Für die Beurteilung der neuen Kennwerte sind die Daten der Ausführung zu überprüfen und wenn nötig anzupassen:
▪Bezug der Ausführung (massgebender Bezug der Ausführung)
▪Menge der Ausführung (ausgeführte Menge)
▪Mengeneinheit (Meh) der Ausführung (Meh der Ausführung)
▪Beurteilung Kennwert
▪OK (Kennwert kann für neue Kostenschätzungen verwendet werden)
▪Bemerkung
Die neu gewonnenen Kennwerte können bei Kostenschätzungen als Vergleichsobjekte beigezogen werden.

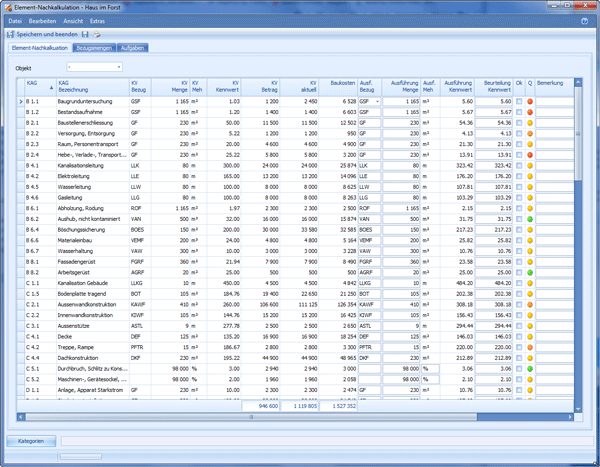

Vergleichsobjekte für die Kostenschätzung
Eingabefelder |
Beschreibung (Tooltip) |
---|---|
KAG |
Kostenstellennummer der Buchung. |
KAG Bezeichnung |
Bezeichnung der Buchung. |
KV Bezug |
Bezug der Buchung des Kostenvoranschlags (KV). |
Menge KV |
Menge der Buchung des Kostenvoranschlags (KV). |
KV Meh |
Mengeneinheit der Buchung des Kostenvoranschlags (KV). |
Kennwert KV |
Kennwert der Buchung des Kostenvoranschlags (KV). |
Betrag KV |
Betrag KV Original der Buchung des Kostenvoranschlags (KV). |
KV Aktuell |
Betrag KV Aktuell (inkl. Mutationen) der Buchung des Kostenvoranschlags (KV). |
Baukosten |
Zeigt die effektiv angefallenen Baukosten (Rechnung) der Buchung . |
Bezug Ausführung |
Definiert den Bezug der Ausführung. |
Menge Ausführung |
Definiert die ausgeführte Menge. |
Mengeneinheit Ausführung |
Definiert die Mengeneinheit der Ausführung |
Kennwert Ausführung |
Berechnet den Kennwert der Ausführung. |
Beurteilung Kennwert |
Definiert den Kennwert der Ausführung nach der Beurteilung. |
Kennwert OK |
Definiert, dass der Kennwert beurteilt wurde und als Kennwert des Vergleichsobjekts freigegeben ist. |
Bemerkung |
Bemerkung zum beurteilten Kennwert. |
