Projektfreigabe


Die "Rapportierung und Nachkalkulation" erfolgt auf freigegebenen Projekten (Status = "Aktiv"). Der Staus kann manuell im Projekt gesetzt werden oder er wird durch die Auftragserteilung (Offerte mit Status "Auftrag") von BauPlus automatisch gesetzt.

Die Freigabe und die Einrichtungen wie KB, BAS sowie Zuschläge für die Berechnung der Nachkalkulation erfolgen pro Projekt aus dem Cockpit (Doppelklick).

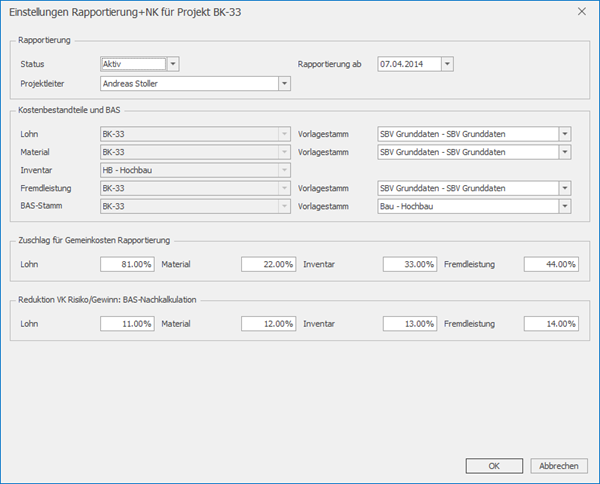

13950

Rapportierung

Status
Inaktiv = Projekt wurde noch nicht zur Rapportierung frei gegeben.
Aktiv = Projekt ist zur Rapportierung frei gegeben.
Beendet = Projekt ist beendet, es kann nicht mehr Rapportiert werden.

Rapportierung ab
Definiert das Datum ab dem rapportiert werden kann

Projektleiter
Zuständiger Projektleiter

Kostenbestandteile KB und BAS

Die Vorgaben für KB (LMIF) und BAS erfolgen aus Stammdaten/Nachkalkulation/Stammdaten/Vorgaben und können für das Projekt angepasst werden.

Projektspezifische KB/BAS werden durch die Freigabe erstellt und können aus dem Cockpit bearbeitet werden. Zu projektspezifischen KB/BAS kann wahlweise ein Vorlagestamm definiert werden, der in der Bearbeitung als Erfassungshilfsmittel automatisch vorgeschlagen wird.

Lohn
Definiert den KB-Stamm für Lohn

Material
Definiert den KB-Stamm für Material

Inventar
Definiert den KB-Stamm für Inventar

Fremdleistungen
Definiert den KB-Stamm für Fremdleistungen

BAS-Stamm
Zuweisung eines bestehenden BAS-Stamm

Zuschlag für Gemeinkosten Rapportierung

Vorgaben aus Stammdaten/Vorgaben. Definiert den Zuschlag der rapportierten KB-Kosten pro LMIF in der Nachkalkulation.

Lohn
Zuschlag in Prozent für die Gemeinkosten in der Nachkalkulation. Dieser Zuschlag wird auf die Selbskosten des Mitarbeitrs dazu gerechnet.

Material
Zuschlag in Prozent für die Gemeinkosten in der Nachkalkulation. Dieser Zuschlag wird auf den KB Rapport Preis dazu gerechnet.

Inventar
Zuschlag in Prozent für die Gemeinkosten in der Nachkalkulation. Dieser Zuschlag wird auf den KB Rapport Preis dazu gerechnet.

Fremdleistung
Zuschlag in Prozent für die Gemeinkosten in der Nachkalkulation. Dieser Zuschlag wird auf den KB Rapport Preis dazu gerechnet.

Reduktion VK Risiko/Gewinn BAS-Nachkalkulation

In der BAS-Nachkalkulation, werden die Werte aus der Vorkalkulation mit den Werten der Nachkalkulation gegenüber gestellt. Wurde in der Vorkalkulation mit einem Zuschlag für Risiko/Gewinn gearbeitet, kann für die Gegenüberstellung der Wert der Vorkalkulation um diesen reduziert werden.

Vorgaben aus Stammdaten/Vorgaben.

Lohn
Reduktion in Prozent für Risiko/Gewinn in BAS-Nachkalkulation

Material
Reduktion in Prozent für Risiko/Gewinn in BAS-Nachkalkulation

Inventar
Reduktion in Prozent für Risiko/Gewinn in BAS-Nachkalkulation

Fremdleistung
Reduktion in Prozent für Risiko/Gewinn in BAS-Nachkalkulation
