Kostenschätzung nach eBKP

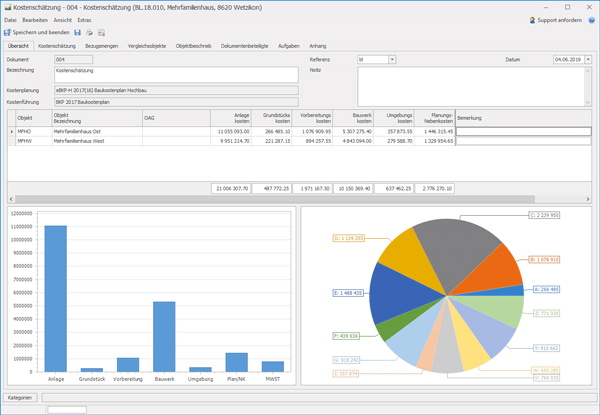

Erfassen und bearbeiten von elementbezogenen Kostenplanungen nach eBKP-H und eBKP-T ab dem Ribbonmenü Start/Bauadministration/Kostenschätzung (neu) oder ab dem Datenregister des Programm "Kostenschätzung".
Kostenschätzungen sind unabhängig von der Berechnung der "Baukosten". Aus einer Kostenschätzung kann für die "Baukosten" ein Kostenvoranschlag erstellt werden.
Der Kostenplan für die Kostenschätzung und Kostenführung (Export Kostenvoranschlag) wird in den Projekt/Einstellungen bestimmt.
Aufbau eBKP-Systematik

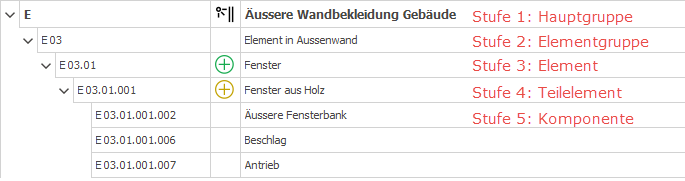

Der eBKP ist in 5 Stufen aufgebaut und kann je nach Aufgabe beliebig tief gegliedert werden:
▪Stufe 1 Hauptgruppen (A,B,C ... Z)
▪Stufe 2 Elementgruppen (A 01, A 02, A 03 ... Z 99)
▪Stufe 3 Elemente (A 01.01, A 01.02 ... Z 99.99)
▪Stufe 4 Teilelemente (A 01.01.000, A 01.02.000 ... Z 99.99.999)
eBKP-Gate Teilelemente: .000 .. .099 Individuelle Teilelemente: .100 ... .999
▪Stufe 5 Komponenten (A 01.1.000.000, A 01.02.000.000 ... Z 99.99.999.999)
eBKP-Gate Komponenten: .000 .. .099 Individuelle Komponenten: .100 ... .999
Normen
Die eBKP-Methodik basiert auf den folgenden Normen:
▪eBKP-H Norm SN 506 511, Baukosten Hochbau, mit 2 unterschiedlichen Bezugsgrössen (A und B), je nach Einsatzgebiet
Die Bezugsgrösse A gilt in der Norm SN 506 511 als primärer Vorschlag.
Abhängig von der Objektart und den Ansprüchen des Anwenders stellt die
Norm die Bezugsgrösse B als Alternative zur Verfügung.
▪eBKP-T Norm SN 506 512, Baukosten Tiefbau, mit 2 unterschiedlichen Bezugsgrössen (A und B), je nach Einsatzgebiet
Die Bezugsgrösse A gilt in der Norm SN 506 512 als primärer Vorschlag.
Abhängig von der Objektart und den Ansprüchen des Anwenders stellt die
Norm die Bezugsgrösse B als Alternative zur Verfügung.
Die eBKP-Methodik der Normen widerspiegelt sich in den Stufen 1 ... 3 in Hauptgruppen, Elementgruppen und Elementen.
Berechnung und geometrischer Bezug
Die eBKP-Methodik fundiert auf genormten Bezügen (Bezugsgrössen) innerhalb eines Bezugssystem der Normen. Die Bezüge sind in den Normen durch eindeutigen Kürzel bestimmt und beschrieben. Weitere Informationen und dessen Definitionen werden in dazugehörenden Dokumentationen beschrieben.
In der eBKP-Methodik werden 2 Arten von Bezügen für die Berechnung verwendet:
▪geometrischer Bezug
Die eBKP-Methodik berücksichtigt die Verwendung gleicher geometrischen Bezüge (zum Beispiel GF = Geschossfläche) und rechnet bei einer Veränderung eines geometrischen Bezugs die Kosten aller Positionen und deren Kostenfolge nach, in denen der Bezug verwendet wird.
Geometrische Bezüge können bei normierten Positionen nicht entfernt werden (gehören zur Methodik), jedoch können diese auch individuellen Positionen zugeordnet werden.
Es können auch eigene Bezüge definiert werden, welche wiederum individuellen Positionen zugeordnet werden können.
▪Berechnungsbezug
Die eBKP-Methodik verwendet zudem berechnete Bezüge. Die Bezüge definieren abhängige Kosten anderer Positionen, die mit einem zu definierenden Faktor in die eBKP-Methodik eingerechnet werden.
Zum Beispiel die MWST, mit deren Berechnungsbezug die massgebenden MWST-pflichtigen Kosten bestimmt und mit dem Faktor des MWST-Satzes eingerechnet werden.
Individuelle Berechnungsbezüge sind nicht vorgesehen, es werden nur die der Normen unterstützt.
Elementarten als Teilelemente und Komponenten
Eine spezielle Form von Teilelementen und Komponenten kann durch Elementarten verfolgt werden.
Individuelle Teilelemente und individuelle Komponenten können mit Elementarten detailliert mit NPK-Positionen beschrieben werden. Die Elementarten werden in der Kostenschätzung berücksichtigt und dienen als Grundlage für die Erstellung von Rohleistungsverzeichnissen.
Bearbeitung der detaillierten Kostenschätzung...
Beschrieb der Elemente pro Objekt...
Kostenzusammenstellung pro Teilobjekt...
Programmspezifische Menüfunktionen
Datei
▪Importieren...
Importieren einer vorhandenen Kostenschätzung
▪CRBX Exportieren...
Exportiert die Kostenschätzung in das Datenaustauschformat CRBX
Information zum Datenaustausch CRBX...
Extras
▪Kategorien...
Zuordnen von Kategorien zur aktuellen Kostenschätzung
▪Kennwerte Vergleichsobjekte importieren...
Ruft den Import für die Kennwerte der ausgewählten Vergleichsobjekte auf
▪Kostenvoranschlag erstellen...
Schliesst die aktuelle Kostenschätzung und erstellt einen Kostenvoranschlag basierend auf der aktuellen Kostenschätzung
Bei der Erstellung des Kostenvoranschlags kann bestimmt werden, ob der Beschrieb, die Bemerkungen und die Anhänge übernommen werden sollen.
▪Terminplan erstellen...
Schliesst die aktuelle Kostenschätzung und erstellt einen Terminplan basierend auf der aktuellen Kostenschätzung mit allen Buchungen
▪Kopie erstellen...
Schliesst die aktuelle Kostenschätzung und öffnet eine neue Kostenschätzung als Kopie
▪Rohleistungsverzeichnis...
Erstellt Rohleistungsverzeichnisse basierend auf den Elementarten nach NPK
▪Kostengruppe Definition...
Ruft die Definition der Kostengruppen auf
▪Fortschritt setzen...
Setzt den gewünschten Fortschritt auf allen Knoten mit definierten Kennwerten. Optional kann der bestehende Status überschrieben werden
▪Einstellungen...
- Hauptgruppe A (Grundstück) in Z (Mehrwertsteuer) ausschliessen; aktiv bei neuen Kostenschätzungen nach eBKP-H/eBKP-T (gemäss Norm)
- Hauptgruppe A (Grundstück) in Y (Reserve, Teuerung) ausschliessen; aktiv bei neuen Kostenschätzungen nach eBKP-H/eBKP-T (gemäss Norm)
- Vorgabe Fortschritt für neue Knoten
▪Teilobjekt aus Kostenschätzung löschen...
Löscht alle Kennwerte des aktiven Teilobjekts aus der Kostenschätzung
